Seit März 2021 arbeitet die Stuttgart Netze an einem aus sechs Bauabschnitten bestehenden Großprojekt zur Ertüchtigung des Stromnetzes für den Synergiepark Vaihingen/Möhringen. Im Rahmen des vorletzten Bauabschnittes dieses Projekts hat die Stuttgart Netze dieses Jahr neue Mitteilspannungsleitungen entlang der Lohäckerstraße verlegt. Nach Abschluss der Arbeiten am Stromnetz baute der Netzbetreiber zunächst eine provisorische Tragschicht auf der Fahrbahn ein, damit der fließende Verkehr in dieser Verbindungsstraße zwischen den Stadtteilen Möhringen und Fasanenhof nicht weiter beeinträchtigt wird.

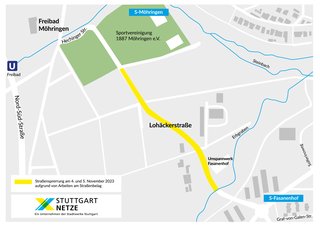

Zur Fertigstellung der Straßenoberfläche muss die Lohäckerstraße – vom Umspannwerk Fasanenhof bis zu den Sportplätzen der Sportvereinigung 1887 Möhringen e.V. – nun voll gesperrt werden. Um die Verkehrsbeeinträchtigungen möglichst gering zu halten, finden die Arbeiten an einem Wochenende statt. Soweit die Witterungsbedingungen dies ermöglichen, wird die Asphaltdeckschicht voraussichtlich am 4. und 5. November 2023 eingebaut. Stuttgart Netze schildert alle Umleitungen für Fußgänger und Verkehrsteilnehmer entsprechend aus.
Um die 4,5 km lange neue Stromtrasse zwischen dem Umspannwerk Vaihingen und dem Umspannwerk Fasanenhof abzuschließen, fehlt dann lediglich ein kurzes Verbindungsstück im Bereich des Freibads Möhringen. Die Arbeiten am Stromnetz im Rahmen dieses letzten Bauabschnitts verlaufen über die naheliegenden Feldwege und werden voraussichtlich im Frühjahr 2024 abgeschlossen.
