Neue Stromtrasse durch Bad Cannstatt kommt gut voran

07. August 2018
 –
Baumaßnahmen

Mitte August steht für das 8,7-Millionen-Euro teure Großprojekt der Stuttgart Netze zur Stromversorgung des Neckarparks ein wichtiger Meilenstein an: Dann erreicht die neue Trasse das Cannstatter Carré.

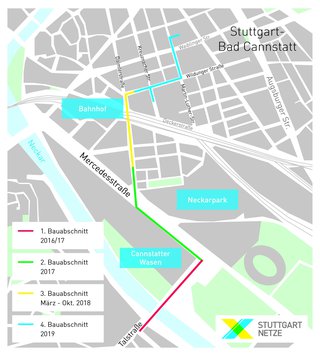

Seit März arbeitet der Stromnetzbetreiber am dritten von insgesamt vier Bauabschnitten. Dieses etwa 500 Meter lange Teilstück beginnt in der Daimlerstraße auf Höhe des Toom-Baumarkts. Es verläuft im Radweg unter der Bahnunterführung hindurch, am Cannstatter Carré vorbei bis zum Kreisverkehr Seelberg-/Wildunger Straße und biegt dann in die Wildunger Straße ab.

Aktuell finden noch Arbeiten in der Bahnunterführung auf der linken Straßenseite statt – in der Woche 13.-17. August will die Stuttgart Netze dann die vielbefahrene Daimlerstraße in mehreren nächtlichen Teilsperrungen queren. In den darauffolgenden zwei Wochen wird die Trasse schließlich bis zum Cannstatter Carré weitergeführt. Für die Stuttgart Netze ist es wichtig, die Baumaßnahme in diesem zentralen Bereich von Bad Cannstatt noch in den Sommerferien abzuschließen. Schließlich steht Ende September das Cannstatter Volksfest an, das dieses Jahr aufgrund des 200-jährigen Bestehens noch größer als sonst ausfallen wird.

Verkehrseinschränkungen in der Daimlerstraße

Gewisse Verkehrseinschränkungen in der Daimlerstraße und rund um das Cannstatter Carré lassen sich durch die Bauarbeiten bis Ende Oktober leider nicht vermeiden. Diese betreffen neben den nächtlichen Teilsperrungen für den Autoverkehr rund ums Cannstatter Carré auch Fußgänger und Radfahrer. Die Umleitungen sind jedoch ausgeschildert.

Teil einer neuen Trasse zwischen S-Ost und Bad Cannstatt

Die neuen Stromleitungen sind Teil einer neuen Verbindung zwischen den Umspannwerken Talstraße (beim Gaskessel, S-Ost) und Waiblinger Straße 65 (Bad Cannstatt) zur Anbindung des Neckarparks ans Stromnetz. Auch die an die neue Trasse angrenzenden Gebiete profitieren von der neuen Verbindung und der damit einhergehenden höheren Versorgungssicherheit.
Den ersten und zweiten Bauabschnitt hatte die Stuttgart Netze 2016 und 2017 bereits erfolgreich abgeschlossen. Damals waren neue Stromleitungen über den Neckar und die B10 hinweg bis zur Schleyerhalle und anschließend über das Wasengelände bis zur Kreuzung Daimler-/Mercedesstraße gelegt worden.

Kommendes Jahr gehen die Arbeiten weiter. Dann folgt das letzte Teilstück von der Wildunger Straße, über die Martin-Luther-Straße bis zum Umspannwerk in der Waiblinger Straße – inklusive der Unterquerung der Stadtbahnschienen. Die Kosten für die Arbeiten in diesem und nächstem Jahr betragen zusammen rund 3,2 Millionen Euro.


Ihr Ansprechpartner

Gerne stehen wir Vertretern der Presse bei Fragen zur Verfügung:

Stuttgart Netze GmbH
Team Unternehmenskommunikation
Telefon 0711 8912-3355
[email protected]
